ДЦС-5 хөдөлж эхэллээ: 100 мянган өрх цахилгаан, 40 мянган өрх дулаанаар хангагдана

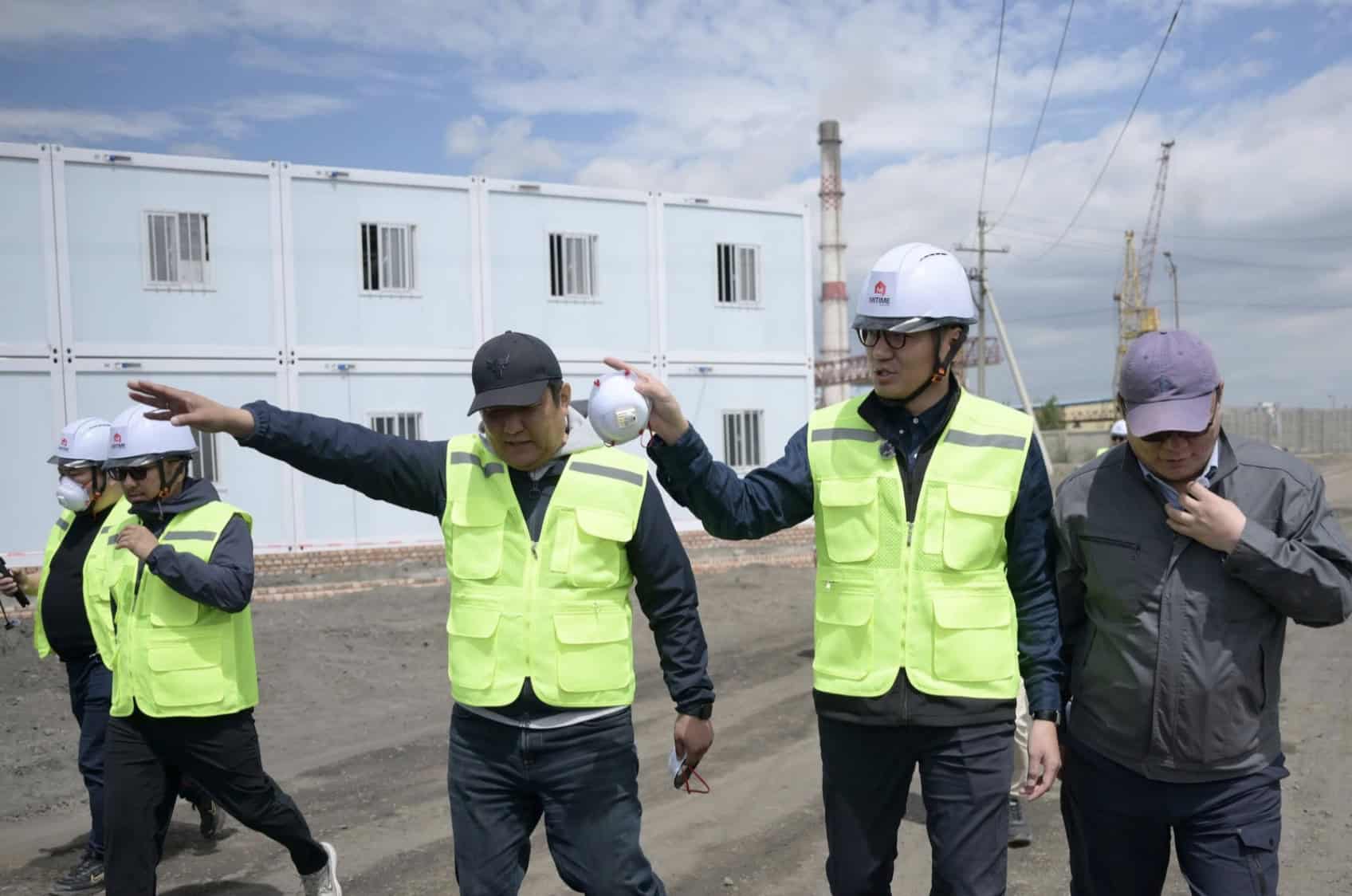

Хотын дарга ДЦС-5 төслийн талбайд ажиллав

Нийслэлийн Засаг дарга бөгөөд Улаанбаатар хотын Захирагч Б.Пүрэвдагва Дулааны цахилгаан станц-5 буюу ДЦС-5 төслийн талбайд ажиллаж, бүтээн байгуулалтын явцтай танилцлаа.

Тэрбээр уг төслийг Улаанбаатар хотын эрчим хүчний найдвартай байдал, эдийн засгийн өсөлт, ирээдүйн хөгжлийн хэрэгцээтэй шууд холбоотой стратегийн ач холбогдолтой ажил гэдгийг онцолсон байна.

“ДЦС-5-ыг хугацаанд нь ашиглалтад оруулах шаардлагатай”

Б.Пүрэвдагва төслийн хэрэгжилтийн үеэр ДЦС-5-ыг хугацаанд нь ашиглалтад оруулах нь нийслэлийн хувьд онцгой чухал гэдгийг тэмдэглэв.

Тэрбээр “ДЦС-5-ыг хугацаанд нь ашиглалтад оруулах шаардлагатай. Энэ станц 100 мянган айлын цахилгаан, 40 мянган өрхийн дулааны асуудлыг шийднэ. Станцыг ашиглалтад оруулах талаар олон жил ярьсан. Одоо ажил хэрэг болж байна. Тус ажилд онцгой ач холбогдол өгч, яаралтай зохион байгуулалтуудыг хийнэ. Тухайлбал, төрийн байгууллагуудын уялдаа холбоог шуурхай хангуулж, санхүүжилтийг тасралтгүй явуулан, төслийн газар чөлөөлөлтийн асуудалд анхааран ажиллана. Төслийн хоёр дахь санхүүжилтийг ирэх долоо хоногт шийднэ” гэв.

100 мянган айлын цахилгааны асуудлыг шийдэх төсөл

ДЦС-5 ашиглалтад орсноор нийслэлийн 100 мянган өрхийг цахилгаанаар хангах боломж бүрдэх юм. Энэ нь Улаанбаатар хотын эрчим хүчний ачааллыг бууруулах, өсөн нэмэгдэж буй хэрэглээг хангах, цахилгааны найдвартай эх үүсвэрийг нэмэгдүүлэхэд чухал нөлөө үзүүлнэ.

Хотын хүн ам, барилгажилт, үйлдвэр үйлчилгээний хэрэглээ жилээс жилд өсөж байгаа энэ үед шинэ эх үүсвэр барих шаардлага улам нэмэгдэж байна.

40 мянган өрх дулаанаар хангагдана

Шинэ станц зөвхөн цахилгаан үйлдвэрлэхээс гадна 40 мянган өрхийн дулааны хэрэгцээг хангах боломжтой гэж мэдээлж байна.

Улаанбаатар хотын дулааны ачаалал өвлийн улиралд хамгийн их нэмэгддэг бөгөөд шинэ дулааны эх үүсвэр нь хотын төвлөрсөн дулаан хангамжийн тогтвортой байдлыг нэмэгдүүлэх нэг чухал шийдэл болох юм.

Төр, хувийн хэвшлийн түншлэлээр хэрэгжинэ

ДЦС-5 төслийг төр, хувийн хэвшлийн түншлэлийн хэлбэрээр хэрэгжүүлж байна. Төслийн төрийн түншлэгчээр нийслэл ажиллаж байгаа бол хувийн хэвшлийн түншлэгчээр “Митайм Интернэйшнл” ХХК оролцож байна.

Ийм хэлбэрийн түншлэл нь томоохон дэд бүтцийн төслүүдийг санхүүжилт, менежмент, ашиглалтын урт хугацааны төлөвлөлттэйгөөр хэрэгжүүлэх боломж бүрдүүлдэг.

Гэрээний нийт хугацаа 27.5 жил байна

Түншлэлийн гэрээний нийт хугацаа 27.5 жил байхаар төлөвлөгджээ. Үүнээс 2.5 жил нь барилга угсралтын үе шатад зориулагдах бол үлдсэн 25 жил нь ашиглалтын хугацаа байх юм.

Ингэснээр төсөл зөвхөн барилга угсралтын ажил бус, цаашдын урт хугацааны ашиглалт, тогтвортой ажиллагааг хамарсан бүтэцтэй хэрэгжихээр байна.

2028 оны тавдугаар сард дуусгахаар төлөвлөжээ

Барилга угсралтын төлөвлөгөөгөөр ДЦС-5 төслийн ажил 2025 оны арваннэгдүгээр сараас эхэлж, 2028 оны тавдугаар сард дуусахаар төлөвлөгдсөн байна.

Албаныхны мэдээлснээр, одоогоор төлөвлөгөөт ажлууд хугацаандаа зохион байгуулагдаж байгаа аж. Хотын удирдлагууд төслийг хугацаанд нь урагшлуулахын тулд төрийн байгууллагуудын уялдаа холбоо, санхүүжилт, газар чөлөөлөлт зэрэг асуудалд онцгой анхаарахаар болжээ.

65 жил хуримтлагдсан үнсэн санг чөлөөлж байна

Төслийн бэлтгэл ажлын хүрээнд 65 жилийн турш хуримтлагдсан үнсэн санг чөлөөлөх ажил үргэлжилж байгаа юм.

Энэ ажил нь барилга угсралтын үндсэн ажлыг саадгүй эхлүүлэх, төслийн талбайг бүрэн бэлтгэхэд чухал үе шат гэж үзэж байна. Мөн газар чөлөөлөлт, дэд бүтцийн бэлтгэл, санхүүжилтийн зохион байгуулалт зэрэг ажлыг зэрэг урагшлуулах шаардлагатай байна.

Нийслэлийн эрчим хүчний аюулгүй байдалд чухал нөлөөтэй

ДЦС-5 бол Улаанбаатар хотын эрчим хүчний салбарт олон жил яригдсан томоохон төсөл юм. Хотын хэрэглээ өсөж, одоогийн эх үүсвэрүүдийн ачаалал нэмэгдэж байгаа энэ үед шинэ станц ашиглалтад орох нь эрчим хүчний аюулгүй байдлыг бэхжүүлэхэд чухал ач холбогдолтой.

Төсөл амжилттай хэрэгжвэл нийслэлийн цахилгаан, дулааны хангамжид бодит дэмжлэг үзүүлж, цаашдын хот байгуулалт, эдийн засгийн өсөлтөд эерэг нөлөө үзүүлэх боломжтой.

ДЦС-5 олон жилийн ярианаас бодит ажил болж байна

ДЦС-5-ыг ашиглалтад оруулах талаар олон жил ярьсан ч одоо төсөл бодит хэрэгжилтийн шатанд орж байна. Хотын удирдлагууд санхүүжилт, газар чөлөөлөлт, байгууллага хоорондын уялдааг шуурхай хангаж ажиллахаа мэдэгдлээ.

Хэрэв төлөвлөгөөний дагуу хэрэгжвэл ДЦС-5 2028 онд ашиглалтад орж, Улаанбаатар хотын 100 мянган өрхийг цахилгаанаар, 40 мянган өрхийг дулаанаар хангах стратегийн чухал эх үүсвэр болох юм.
